西十高铁传来新进展!

近日,西十高铁项目建设捷报频传,多项工程取得重要进展,为全线通车奠定坚实基础,其中,箭流铺牵引站外部供电工程计划11月底完工。

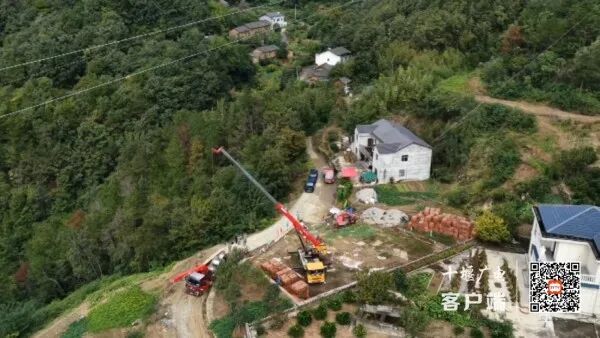

近日,记者从十堰巨能电力集团了解到,西十高铁箭流铺牵引站220千伏外部供电工程建设顺利推进。

该项目外部供电工程包括炉子沟至箭流铺、大堰至箭流铺两条线路,双电源分别为箭流铺牵引站供电。这两条线路全长48公里,共需要组立铁塔129基,目前,整个工程铁塔组立已进入尾声,导地线架设完成45%,项目已从铁塔组立全面转入线路架设阶段。

十堰巨能电力集团输电工程公司箭流铺项目经理王康会介绍,现场每天分5个作业面开展线路架设,目前,西十高铁炉子沟至箭流铺线路工程已完成线路架设11.3公里,计划在11月20日完成架设工作,具备送电条件,为西十高铁提供安全可靠的的电源保障。

秦岭马白山隧道 完成无砟轨道施工

近日,西十高铁最长双线单洞隧道——秦岭马白山隧道完成无砟轨道施工,为后续铺轨、联调联试及如期通车奠定坚实基础。

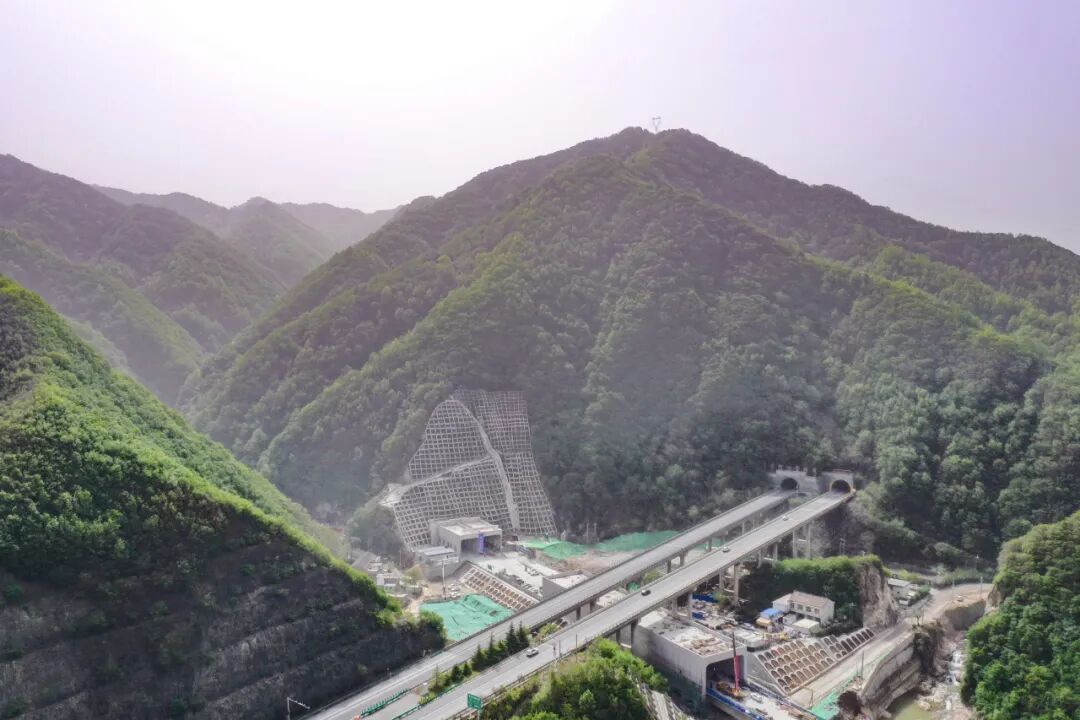

秦岭马白山隧道位于陕西省西安市蓝田县境内,全长22.9公里,是西十高铁最长双线单洞隧道。施工过程中,建设团队通过优化施工组织、强化资源调配,投入专用轨排支撑架等,实现轨排毫米级微调,全面满足350公里时速高铁运行标准。

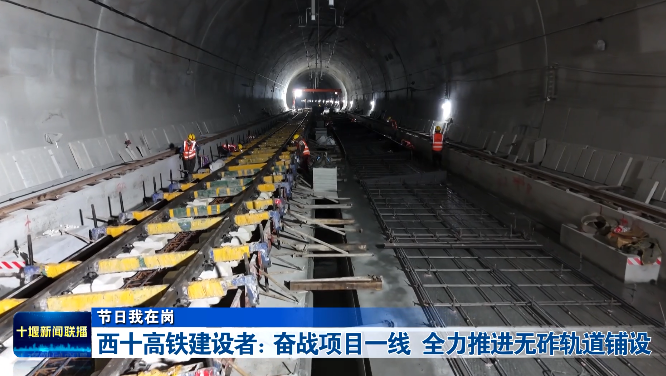

友谊隧道无砟轨道铺设 进入冲刺阶段

当前,西十高铁友谊隧道无砟轨道铺设进入冲刺阶段。这个假期,建设者们奋战在项目一线,全力推进项目建设。

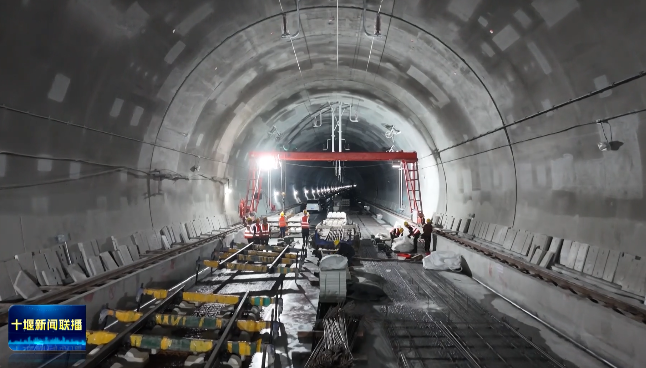

记者在位于郧阳区柳陂镇境内的西十高铁友谊隧道内看到,钢筋绑扎、轨排吊装、模板加固等各个工序有序推进。

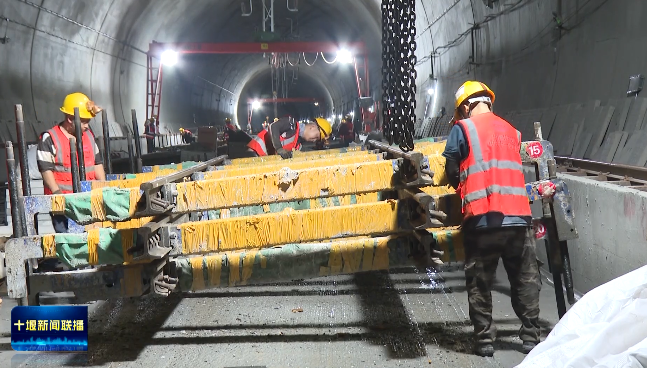

国庆中秋双节期间,项目部组织了157名建设者坚守一线。友谊隧道技术负责人周雨介绍,计划用8天时间完成总计约1352米的工程任务,单边一天工作量可达169米,为确保各道工序紧密衔接,技术人员几乎全天都在隧道内坚守岗位。

据了解,西十高铁友谊隧道无砟轨道施工总长12971米,目前已完成9092米,仅剩3879米,计划在10月中旬完成无砟轨道施工,确保11月份开始钢轨铺设工作,为明年全线通车奠定基础。

西十高铁开通后,西安至十堰将实现1小时内到达,西安至武汉的铁路运行时间将由目前的5小时缩短至2.5小时左右。这将进一步完善全国高速铁路网,加强关中城市群与长江中游城市群的联系,助力秦巴山区乡村振兴,对推动长江经济带发展和西部大开发等国家发展战略,带动沿线经济社会发展具有重要意义。

来源:十堰广播电视台
