汉江夹河关水电站首台机组正式并网发电

     4月30日,汉江夹河关水电站首台机组正式并网发电,标志着该水电站提前8个月实现投产发电目标,进入商业运行阶段。

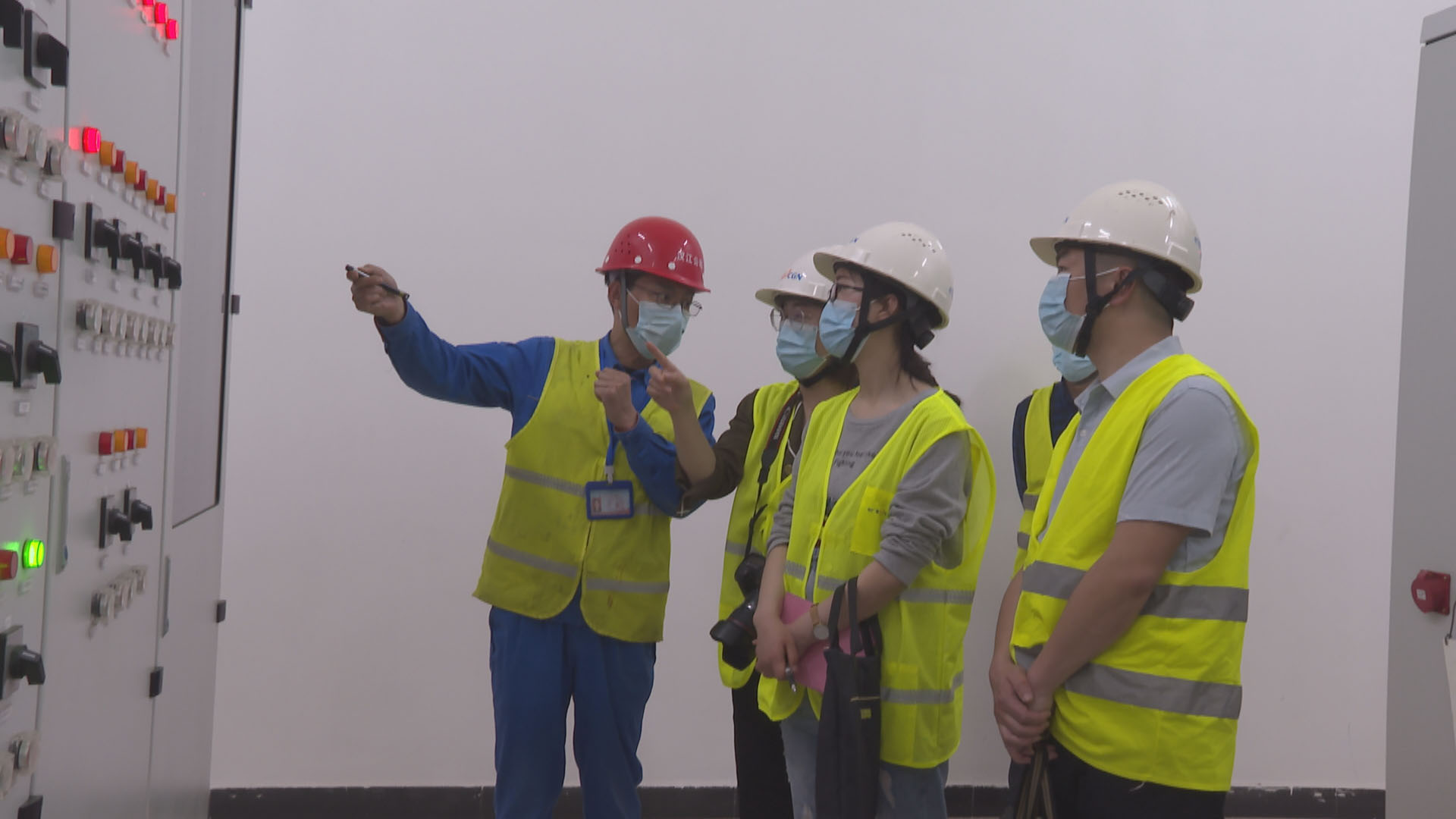

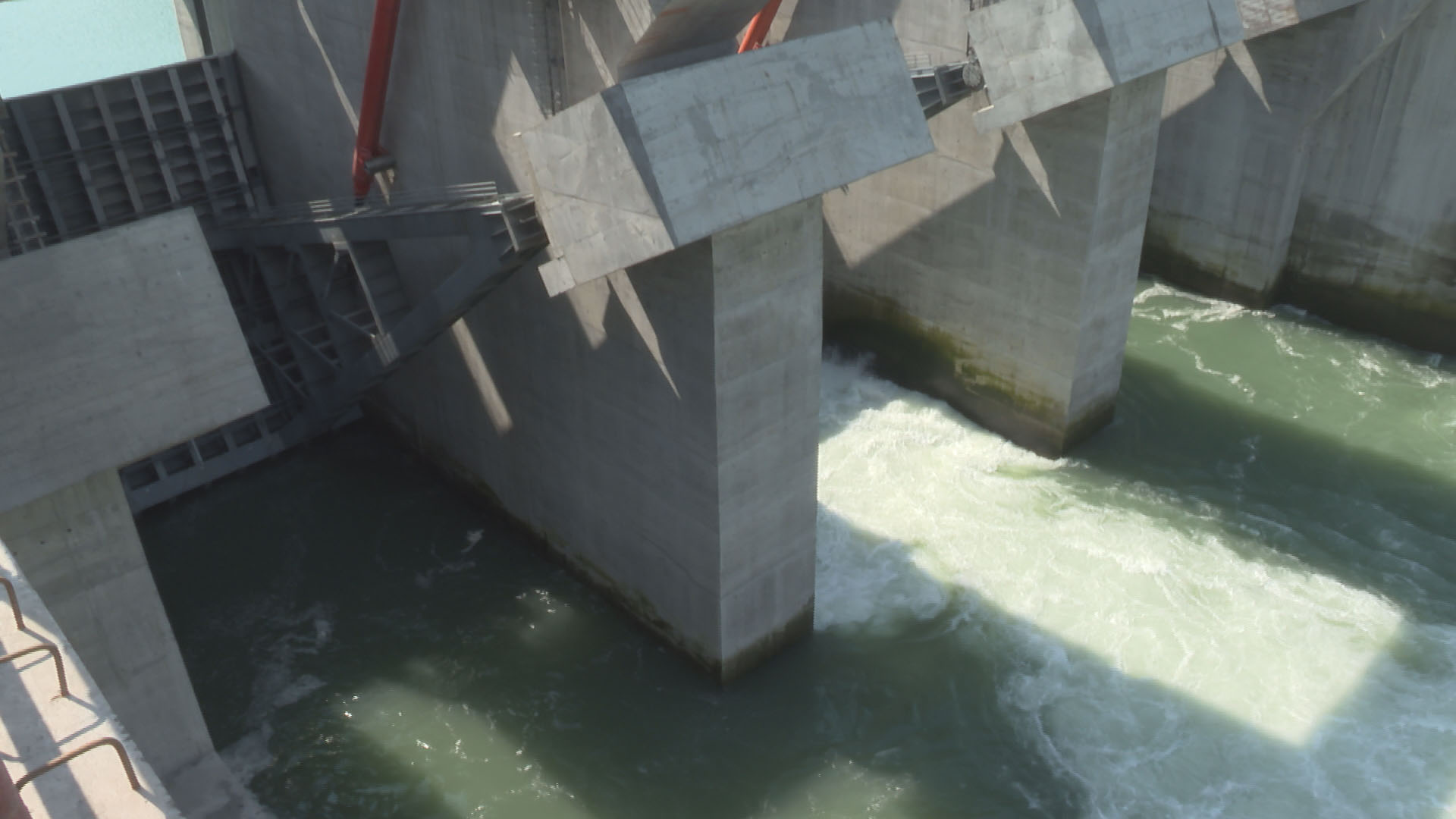

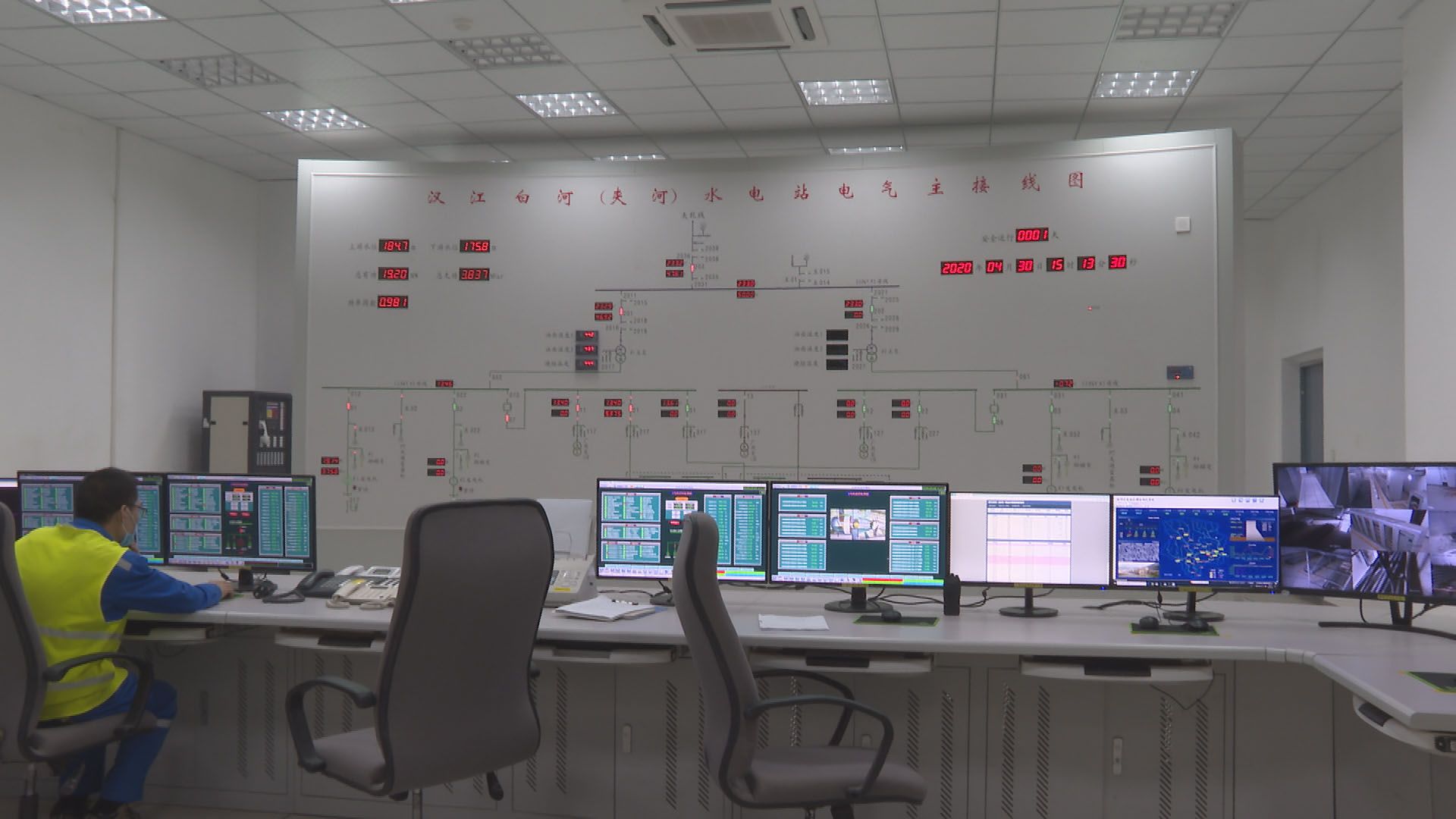

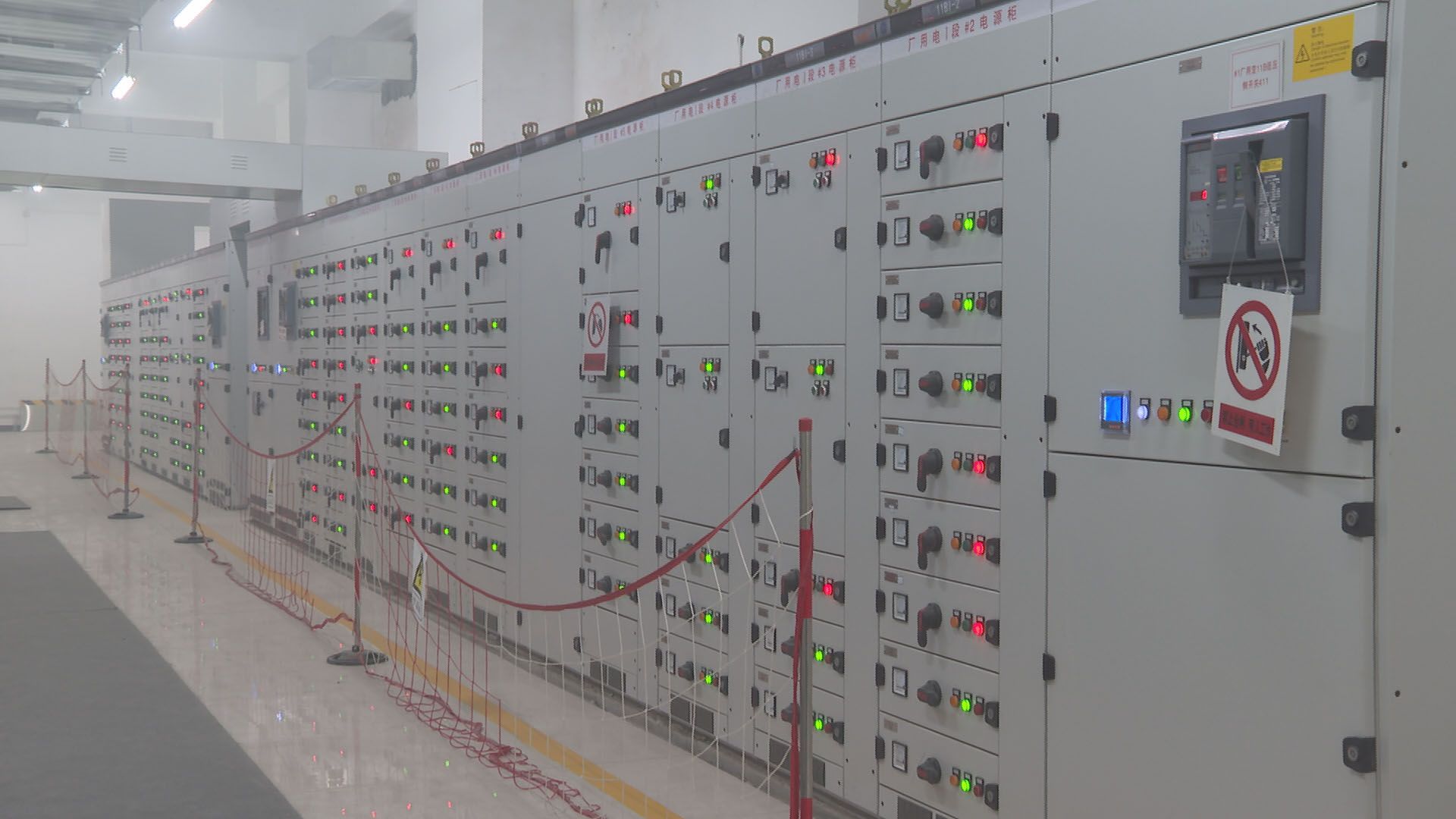

      当天早上7点07分,在汉江夹河关水电站中控室内,随着电气主接线图上发电机出口开关从绿变红,汉江上游来水以每秒380立方米的速度,经过一号水轮机下泄到汉江下游,一号发电机组正式开始发电,向湖北省电网输送出强劲电力。

     【中广核汉江水电开发有限公司总经理助理、夹河关水电站厂长罗祥云:我们主体工程主要分两期 一期总工程量完成了90% 一期第一仓混凝土2017年10月份开始浇筑 机电设备是2018年开始正式安装 到今天刚好整整两年 今天上午7点07分首台机组正式并网发电】

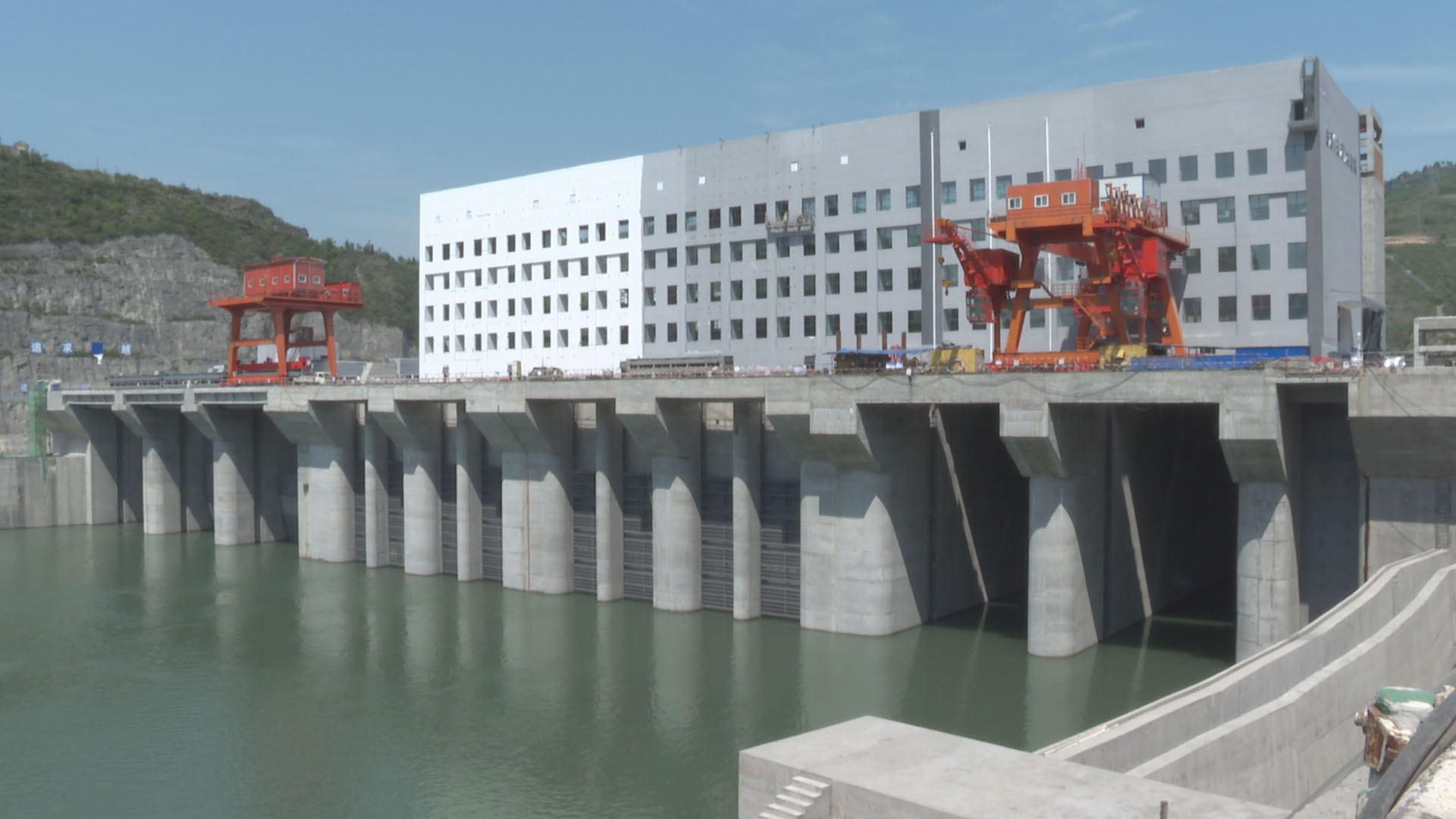

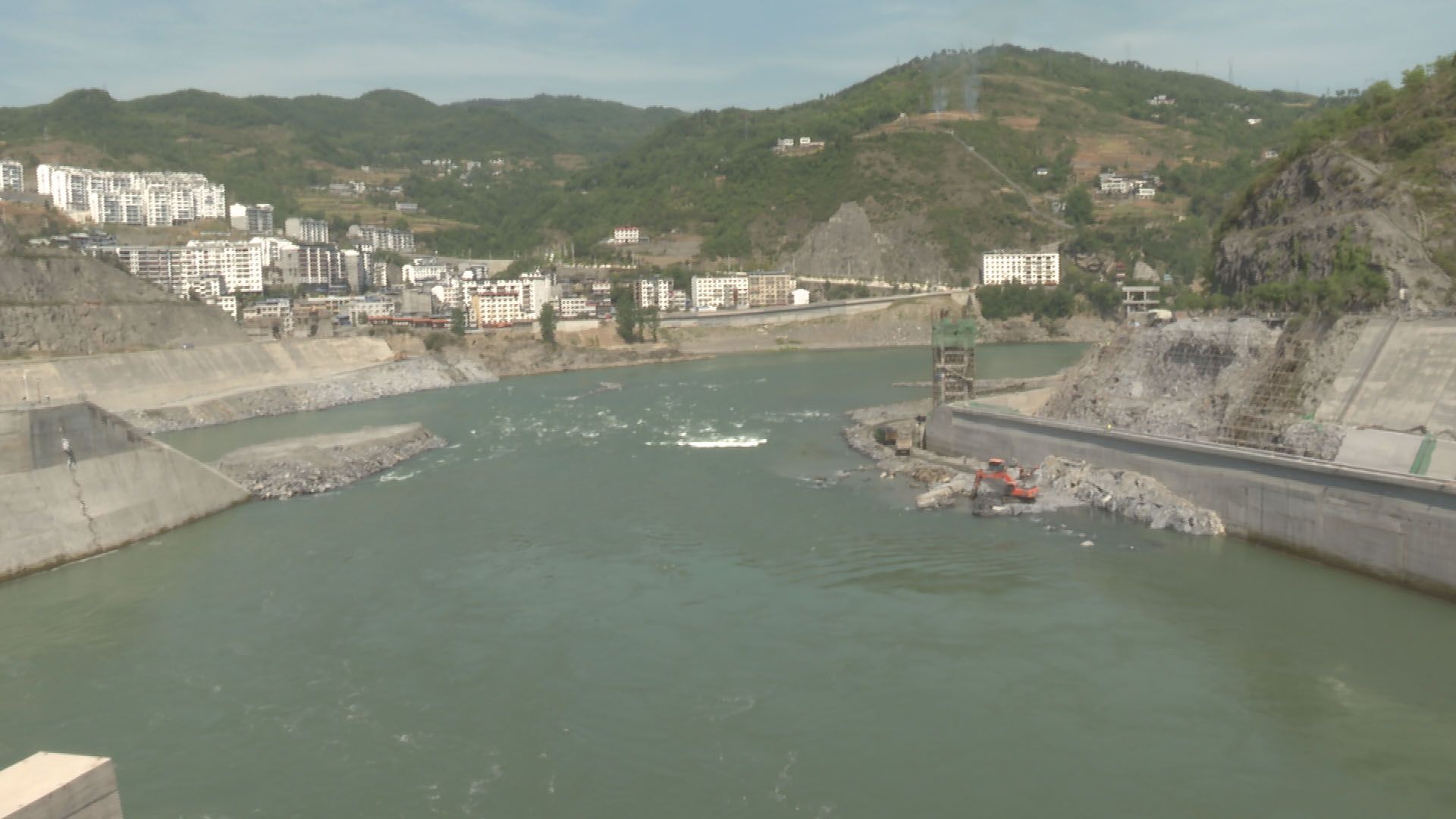

     汉江夹河关水电站坝高58米,宽75米,主要功能以发电为主,兼顾防洪、航运等综合作用。项目分两期建设,目前一期总工程量基本完成,二期正在进行闸门底板混凝土浇筑,和船闸基础开挖,二、三、四号机组正在加紧安装。

     【中广核汉江水电开发有限公司总经理助理、夹河关水电站厂长罗祥云:整个工程建成后 对缓解地方电网的用电困难 应该起到很大的推动作用 对整个汉江流域防洪体系的完善 同时对改善两岸生态环境的发展 还有就是助力扶贫和两岸的经济发展 起到很大的助力作用】


       据悉,汉江夹河关水电站是十堰市重点工程,是汉江水电梯级开发重要工程。工程建设开工以来,得到市县镇三级高度关注和大力支持。今年3月初复工以来,县委、县政府和夹河镇及项目业主努力克服疫情影响,一手抓防控,一手抓复工复产,使工程得以顺利推进、提前实现并网发电目标。

   【中广核汉江水电开发有限公司总经理助理、夹河关水电站厂长罗祥云:接下来我们二期的主体工程 计划是在2021年5月份全部完工 2 3 4号机组计划在今年的6月份 8月份 10月份并网发电 】     据了解,汉江夹河关水电站项目全部建成投产后,水库正常蓄水位193.73m,总库容2.51亿m3,电站装机容量18万千瓦,年平均发电量为5.56亿度。优化航道40公里,年可创税收5000万元以上。
