夹河关、孤山水电站项目全面复工

连日来,郧西县在做好疫情防控的同时,全力推进夹河关、孤山水电站重点项目有序复工,做到防疫复工两手抓两手硬两不误。记者了解到,这两座水电站项目已陆续复工。

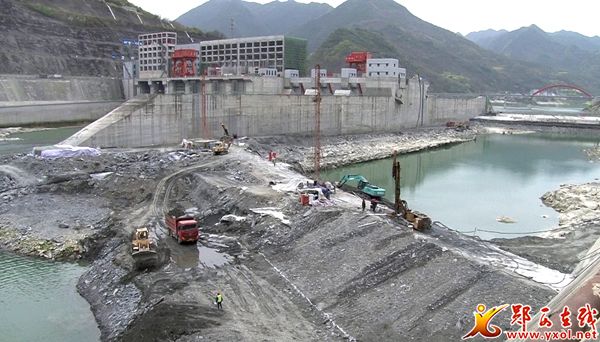

3月16日,记者来到汉江夹河关水电站项目施工现场,看到各种工程车辆来往穿梭,施工人员分工有序、忙而不乱,到处一派繁忙施工景象。

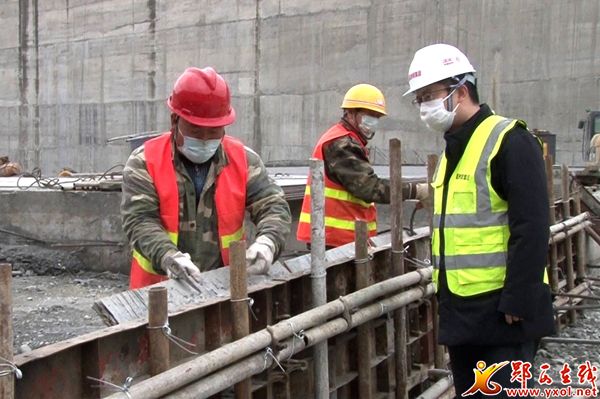

夹河关电站复工

为保障复工顺利进行,夹河关水电站项目部以最快的速度完成对复工复产要求的相关手续,认真落实部署疫情期间复工方案、应急预案、物资准备及现场布置工作。

据项目负责人李韶武介绍,夹河关电站工地从2月底进行人员现场准备工作,3月10日开始陆续进场。目前,该电站已经累计投入人员260人左右,现场设备达到50台左右,已正常施工生产,计划4月底满足围堰度汛要求,确保安全度汛。为确保该项目顺利推进,当地政府还全力协调解决交通运输、劳动用工、材料供应、防疫物资等困难。

记者了解到,汉江夹河关(白河)电站工程项目位于郧西县夹河镇和陕西省白河县麻虎镇之间,电站装机18万千瓦,建成后年均发电量5.54亿千瓦时。该项目是我省境内汉江流域最末一座水电站,以发电为主,兼顾防洪、航运和促进当地经济社会发展等综合效益。目前,夹河关电站首台机组已并网发电,第二台机组自复工以后开始安装,计划于今年9月30日4台机组调试完成竣工发电。

3月16日,郧阳区和郧西县交界处的汉江孤山水电站施工现场一派繁忙,这是该电站项目复工的头一天,首批复工人员有230余名。项目部对返岗人员进行每天两次体温监测,实行分餐制,建立了疫情防控预案,储备了满足施工条件的口罩、消毒液、测温仪等防疫物资。目前有8台设备进场,主要做泄水闸消力池清基、闸墩二期混凝土、厂房集水井清渣等作业,力争在4月15日之前完成一期尾工,具备过流条件,为发电创造条件。

孤山电站复工工人测体温

据了解,汉江孤山电站投资34.86亿元,水库总库容为2.12亿立方米,装机容量为180MW(兆瓦),建成后年均发电量达5.9亿千瓦时。据悉,该工程于2016年12月25日开工兴建。

郧西在线讯 全媒体记者  耿晨
